Abinader asigna nueva fecha para presa de Monte Grande, obra que ha domado a cuatro gobiernos
La obra costará más de US$623 millones, casi el doble de la inversión original que se planificó

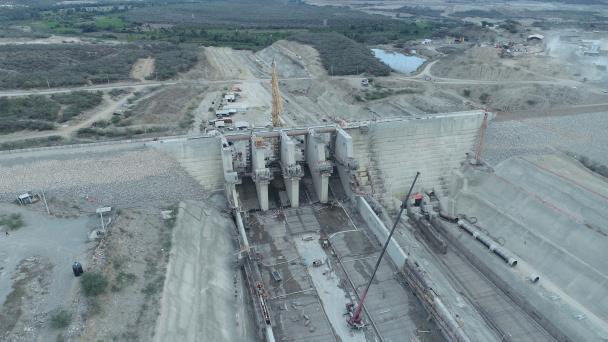

El presidente Luis Abinader ha dado una nueva fecha para la entrega de la prensa de Monte Grande: diciembre del 2023. La construcción del megaproyecto ubicado entre Azua y Barahona fue comenzada por Leonel Fernández en 2009, por un monto estimado de US$354.2 millones, pero la inversión del Estado va por más de US$623 millones.
Para el 11 de agosto pasado, solo le faltaba un 3 %, según un comunicado del Gobierno, luego de una visita que realizó a la construcción Joel Santos, ministro administrativo de la Presidencia.
La nueva fecha fue asignada este jueves por Luis Abinader mientras daba el primer palazo para el puerto de Barahona, proyecto que también busca adecentar la economía de esa demarcación del suroeste.
La presa de Monte Grande, que se alimentará de las aguas del río Yaque del Sur, beneficiará a más de 400 mil personas de esa región. "Dos de los grandes objetivos de esa presa son controlar las inundaciones y el lago que sirva de fuente de agua para el acueducto múltiple de la zona, ya que hay problemas de agua aquí", expresó Abinader, quien visitó la obra por primera vez en febrero del 2021, cuando dijo que estaría lista para febrero del 2022.
La entrega ha tenido que modificarse en varias ocasiones durante esta gestión: en febrero pasado, Abinader dijo que estaría concluida para julio, y para julio del 2022, indicó que estaría agosto del 2023.
En ese entonces, mientras entregaba 390 viviendas que forman parte del proyecto presa de Monte Grande, el mandatario se quejó que, desde el 2009 al 2020, la obra solo se avanzó un 38 % y que su gestión la había llevado a un 92 %.
Gobierno entrega 390 viviendas como parte del proyecto de Monte Grande
Previamente, en noviembre del 2022, Rafael Salazar, administrador de la Empresa de Generación Hidroeléctrica Dominicana (Egehid), dijo que la presa se entregaría en febrero del 2023.
Y, en diciembre del 2021, Olmedo Caba, director del Instituto Nacional de Recursos Hidráulicos (Indrhi), informó que estaría en el primer semestre del 2022.
Mientras las fechas se movían, en el Senado de la República, opositores y oficialistas discutían entre sí por los préstamos aprobados para la obra. En enero de este año, los legisladores aprobaron un préstamo de US$41 millones y dejaron otro pendiente de US$145 millones. En julio se aprobó adenda por US$41 millones.
En la gestión de Danilo
En agosto del 2019, el expresidente Danilo Medina inauguró dos túneles para el desvío de río Yaque del Sur y así continuar con los trabajos.
El Congreso aumentó las aprobaciones de préstamos tras el retiro de la reforma fiscal
El Tribunal Constitucional ha acogido el 23 % de recursos que le han sometido
El perfil de los jóvenes que aspiran a entrar a la Policía Nacional
Resumen del año 2024: Los temas más leídos por los dominicanos en EE.UU.
Discusiones por situaciones de tránsito cobran la vida de dos personas en Navidad
